Par David Deschênes Bonjour à tous, Voici l’avant-dernière mise à jour sur la progression des travaux dans nos projets de construction d’ici les vacances estivales à la fin juillet! Lowney Phase 8 : Tel qu’annoncé il y a environ un mois, la livraison des unités est bien amorcée. Notre équipe de construction s’affaire actuellement à finaliser quelques petits travaux, ainsi qu’à terminer les espaces communs (le toit-terrasse et le centre sportif). Ceux-ci devraient être accessibles au début du mois de juillet! Phase 9 : Les travaux de finition ont débuté dans les unités. Nous procédons actuellement à la pose des armoires. À l’extérieur, les travaux de maçonnerie et de toiture sont en cours de réalisation. Phase 10 et 11 : Cette semaine, notre équipe de construction procédera à la coulée du sous-sol 1 de la phase 10 et au coffrage des fondations et des murs de la phase 11.

Loft Impérial

Phase 8 : L’équipe d’Impérial procède actuellement à la coulée du béton des étages. Si tout va bien, le 15 juin ils seront au 5e étage (sur 6). Pendant ce temps, les travaux de décoffrage du sous-sol sont en cours. Phase 2b : Les murs mitoyens sont soulevés. D’ici environ une semaine, l’équipe de construction devrait être en mesure de commencer le montage des structures d’acier qui supporteront les fameuses mezzanines. Avis aux intéressés, il reste seulement 2 condos urbains de libres dans la phase 8 et 1 authentique loft dans la phase 2b.

Le Seville

Phase 1 : La livraison des unités est officiellement entamée. Bienvenue à tous! Notre équipe de finition travaille actuellement à finaliser les détails. Les travaux dans les espaces communs sont en cours d’exécution. Nous espérons pouvoir les terminer d’ici quelques semaines. Phase 2 : Si la température est clémente, l’équipe du Seville devrait pouvoir débuter les travaux d’installation de la toiture. La maçonnerie sur les murs extérieurs est commencée, du côté sud sur la rue Sainte-Catherine ainsi que dans la cour intérieure. À l’intérieur de la phase 1, la pose de gypse est bien amorcée. Phase 3 : La semaine dernière, une partie de la dalle du sous-sol 1 fût coulée. À l’horaire de la semaine : la coulée des murs de fondation au niveau des sous-sols 1 et 2.

Les Bassins du Havre

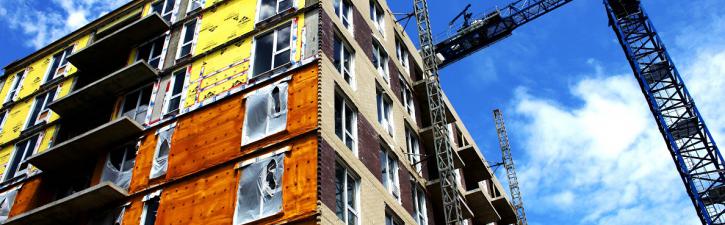

Quai 1 : Bonne nouvelle, le pieutage est enfin terminé! L’équipe de construction travaille actuellement sur la coulée de la dalle de propreté, l’installation d’acier d’armature dans les têtes de pieux et l’installation de la membrane d’étanchéité sur la dalle de propreté. Le quai 2 est en phase de coffrage! *Notez que l’interface de la section « Tour des projets »’ de notre site Internet prevel.ca changera d’ici quelques semaines, afin de faciliter la navigation. Restez branchés pour tout savoir! Au plaisir, David Photo : Lowney 9, coin sud-ouest.

Poursuivre votre lecture

Retour au blog

On ne monte pas des murs. On essaie de les faire tomber.

Notre aventure commence dans les rues du Vieux-Montréal et s’étend jusqu’à Griffintown, révélant comment des projets tels que Le Seville et le Lowney ont non seulement revitalisé des quartiers, mais également redéfini le concept de vivre en ville. Le Vieux-Montréal et Quai de la commune Dans les années 1990, le Vieux-Montréal entame sa métamorphose. Nous…
Lire l'article
